بنغازي 28 مايو 2025 (الأنباء الليبية) – تواصل وزارة الكهرباء والطاقات المتجددة، بالحكومة الليبية، تنفيذ واحد من أبرز مشروعاتها الفنية بمدينة بنغازي، والمتمثل في مدّ كوابل جهد متوسط 30 ك.ف بعدد دائرتين، انطلاقًا من محطة الكيش (220/30 ك.ف) مُرورًا بمحطة أوزو (30/11 ك.ف)، وصولًا إلى المنطقة الحرة جليانة، التي تشهد نُموًا مُتسارعًا في النشاط الاقتصادي والاستثماري.
ويجري تنفيذ المشروع بإشراف الشركة الوطنية لمشروعات الطاقة، الذراع التنفيذي للوزارة، في إطار خُطة شاملة لتعزيز استقرار التغذية الكهربائية في المناطق الحيوية، خُصوصًا المنطقة الحرة، لما لها من أهمية استراتيجية في دعم التنمية الاقتصادية.
ويمتد المشروع على مسافة تُقدّر بـ 4200 متر، ويهدف إلى تأمين قدرة كهربائية تصل إلى 10 ميغاوات، مما يُسهم في رفع كفاءة شبكة التوزيع، وتقليل الفاقد الفني، وتحسين مستويات الجهد في المنطقة.

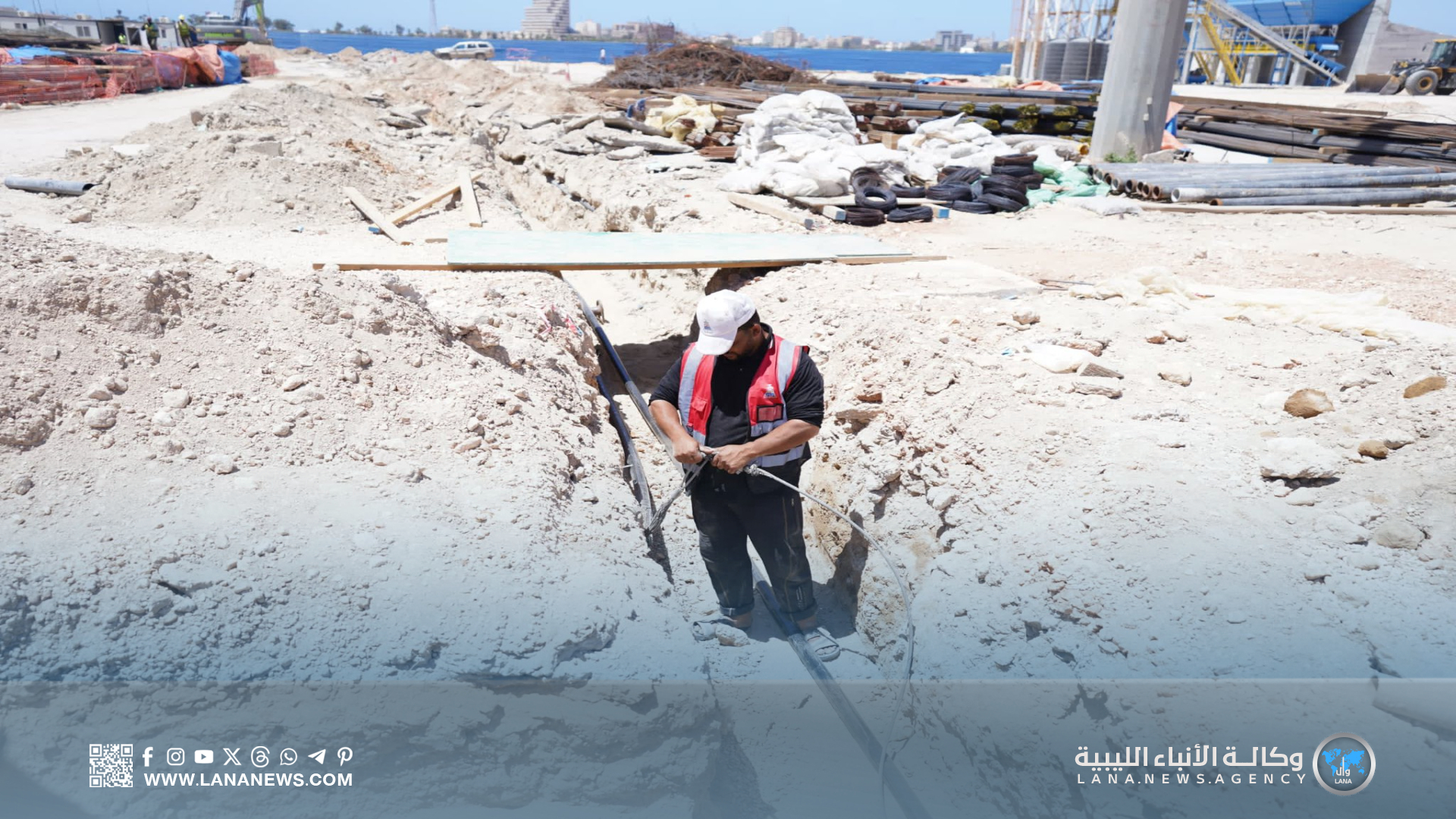

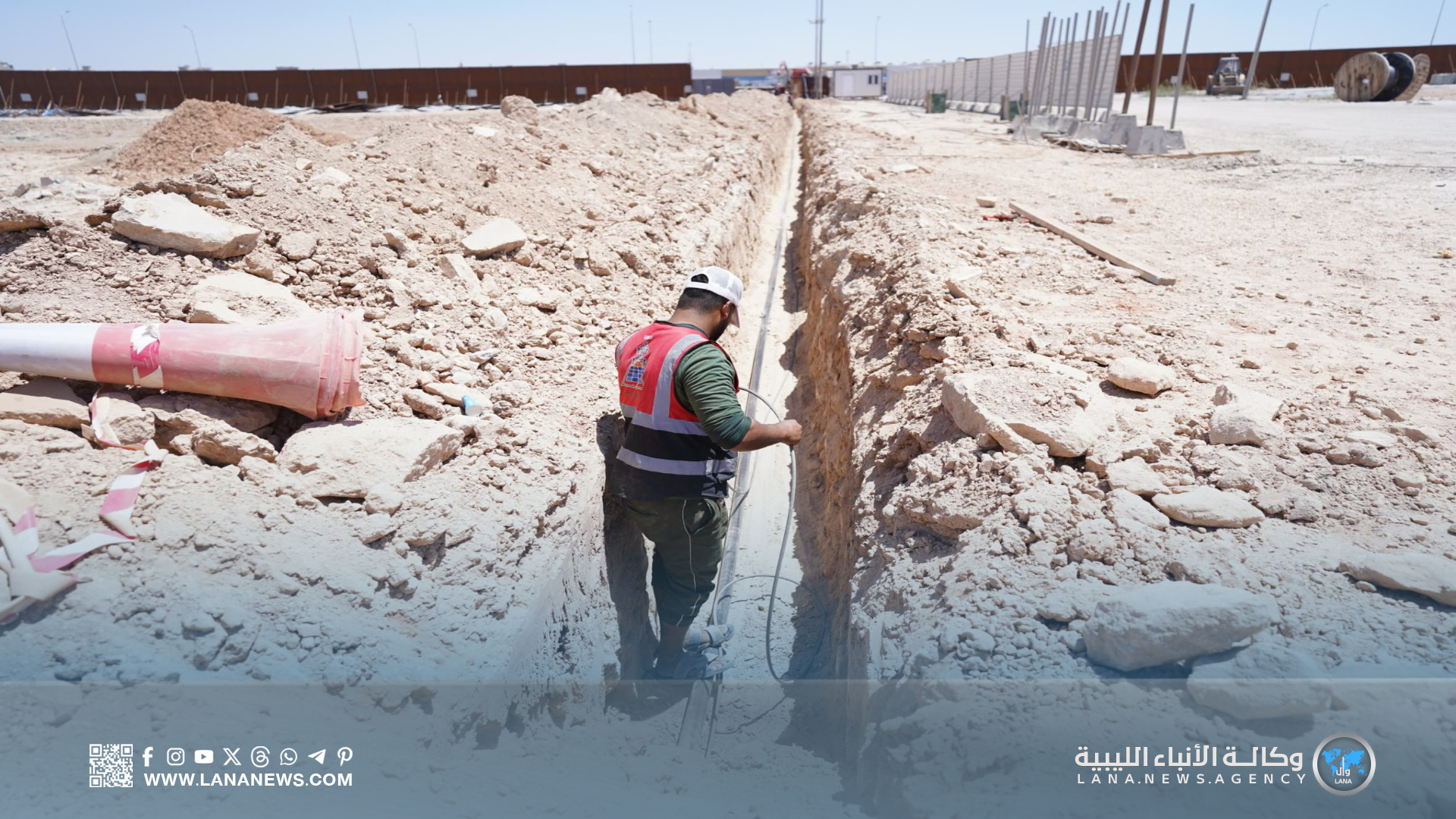

وقد بلغت نسبة الإنجاز الفعّلية للمشروع حتى تاريخه نحو 55%، حيث تم استكمال الجزء الأكبر من أعمال الحفر ومدّ الكوابل في المسارات الرئيسية. وتُنفذ الأعمال وفق الجدول الزمني المُحدد، رُغم التحديات الميدانية، مع استمرار التنسيق مع الجهات ذات العلاقة لتسهيل وصول المعدات واستكمال المرحلة المتبقية.
وأكدت الوزارة أن هذا المشروع يأتي ضمن رؤية وطنية شاملة تهدف إلى تحسين كفاءة الشبكة الكهربائية وتعزيز موثوقيتها، انسجامًا مع توجيهات الحكومة الليبية الرامية إلى دعم التنمية المستدامة وتحقيق الاستقرار الخدمي في مختلف المدن والمناطق. (الأنباء الليبية – بنغازي) ر ت
