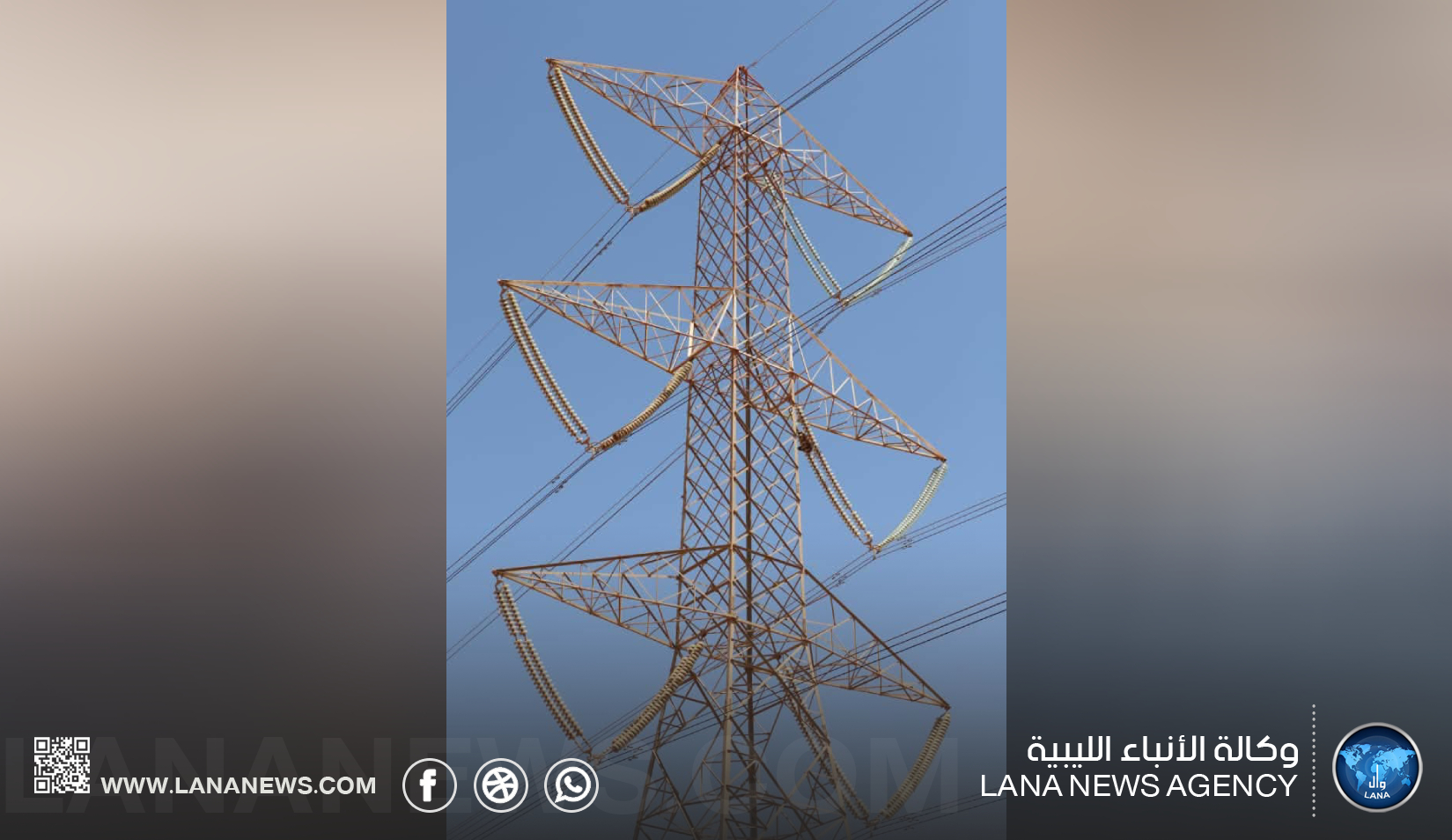

بنغازي 20 يوليو 2026 (الأنباء الليبية) – تواصل وزارة الكهرباء والطاقات المتجددة، عبر الشركة الوطنية لمشروعات الطاقة، تنفيذ أعمال تأهيل دائرة نقل الطاقة الشمال سيدي فرج جهد 400 ك.ف رقم (2)، ضمن خطة تهدف إلى رفع كفاءة شبكة النقل وتعزيز استقرار التغذية الكهربائية بمدينة بنغازي.
ووصلت أعمال تنظيف العوازل وتعويض المفقود منها نتيجة التلوث إلى مراحلها النهائية في 40 برجًا من أصل 64 برجًا، ضمن مشروع يمتد لمسافة 23 كيلومترًا، تمهيدًا لاستكمال تشغيل الدائرة الثانية.

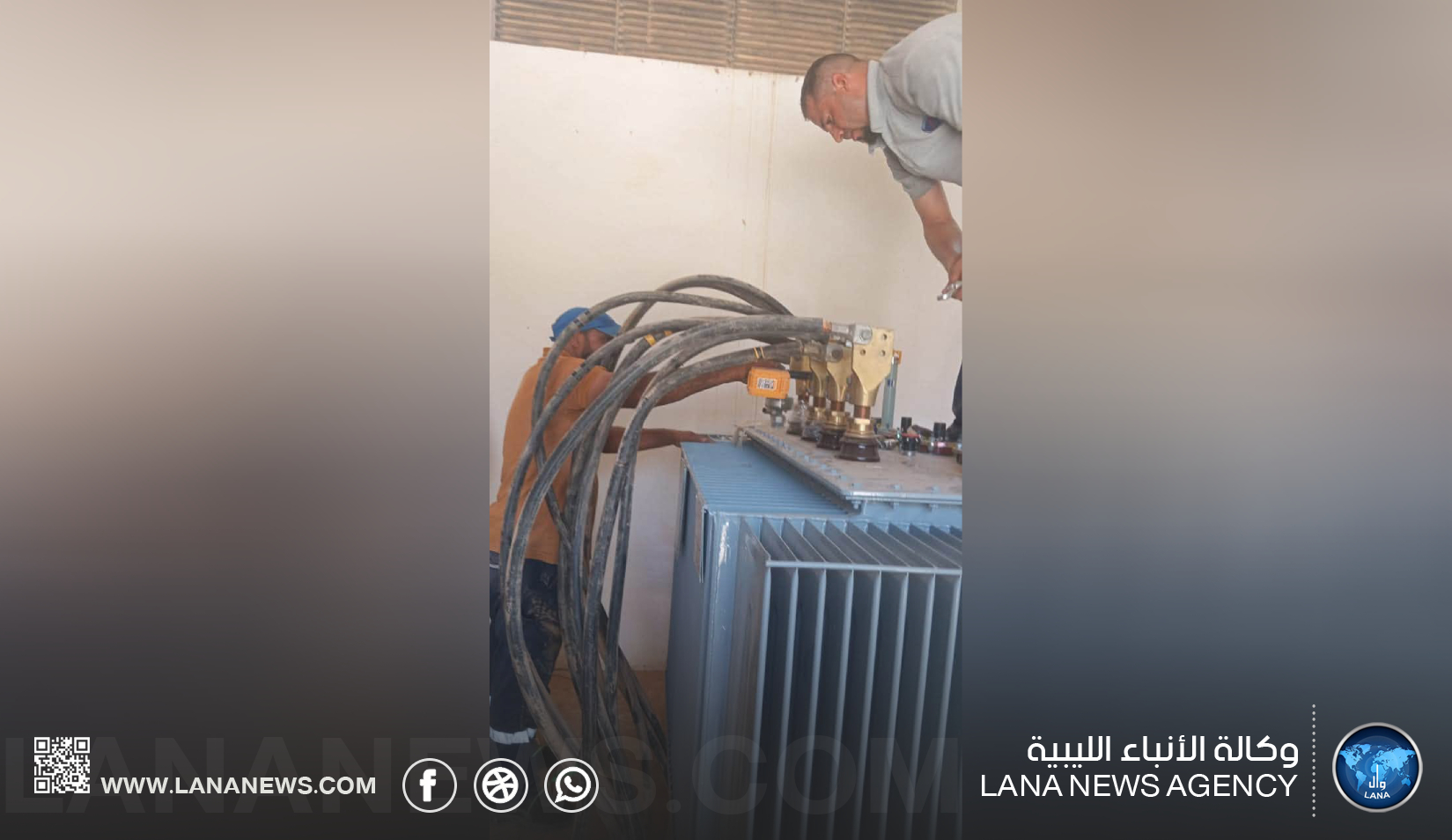

وتشمل الأعمال الفنية استكمال تجهيز الدائرة، إلى جانب تركيب عازل الاختراق الجديد ومانعة الصواعق بمحطة سيدي فرج جهد 400 ك.ف، بهدف استعادة الجاهزية الكاملة للدائرة وإدخالها إلى الخدمة.
ويُعد المشروع من المشاريع المهمة، لتعزيز مرونة شبكة النقل الكهربائية، وزيادة قدرتها على نقل الأحمال والمناورة، بما يسهم في تحسين موثوقية الشبكة واستقرار التيار الكهربائي في بنغازي والمناطق المرتبطة بمحطة سيدي فرج. (الأنباء الليبية – بنغازي) ر ت
