بنغازي 28 أبريل 2026 (الأنباء الليبية) – وصلت أعمال تركيب محول القدرة الجديد بجهد 220/66 كيلوفولت، داخل محطة القوارشة بجهد 220/66/30 كيلوفولت، في مدينة بنغازي، إلى مراحلها النهائية، وذلك بإشراف مباشر من وزارة الكهرباء والطاقات المتجددة، وبالتنسيق مع الشركة العامة للكهرباء، ضمن الجهود الرامية إلى تعزيز استقرار الشبكة الكهربائية ورفع كفاءتها التشغيلية.
ويأتي تنفيذ هذا المشروع الحيوي استجابة لمخرجات الزيارة الميدانية التي أجراها وزير الكهرباء والطاقات المتجددة عوض البدري، إلى المحطة خلال الفترة الماضية، برفقة عدد من مسؤولي الشركة، حيث اطلع على أوضاعها الفنية والتحديات التي تواجهها، موجّهًا باتخاذ إجراءات عاجلة لمعالجة الاختناقات وتحسين الأداء.

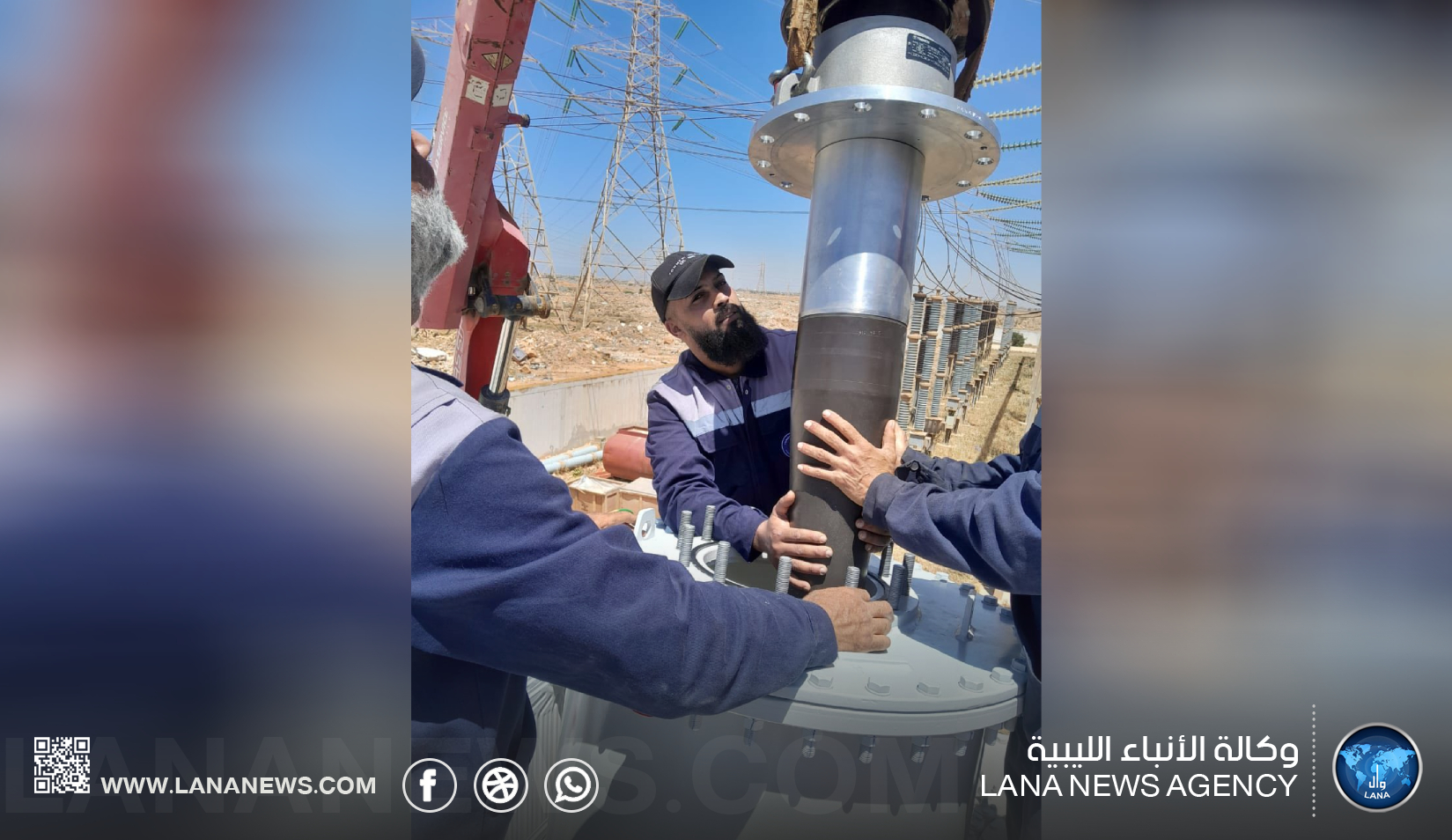

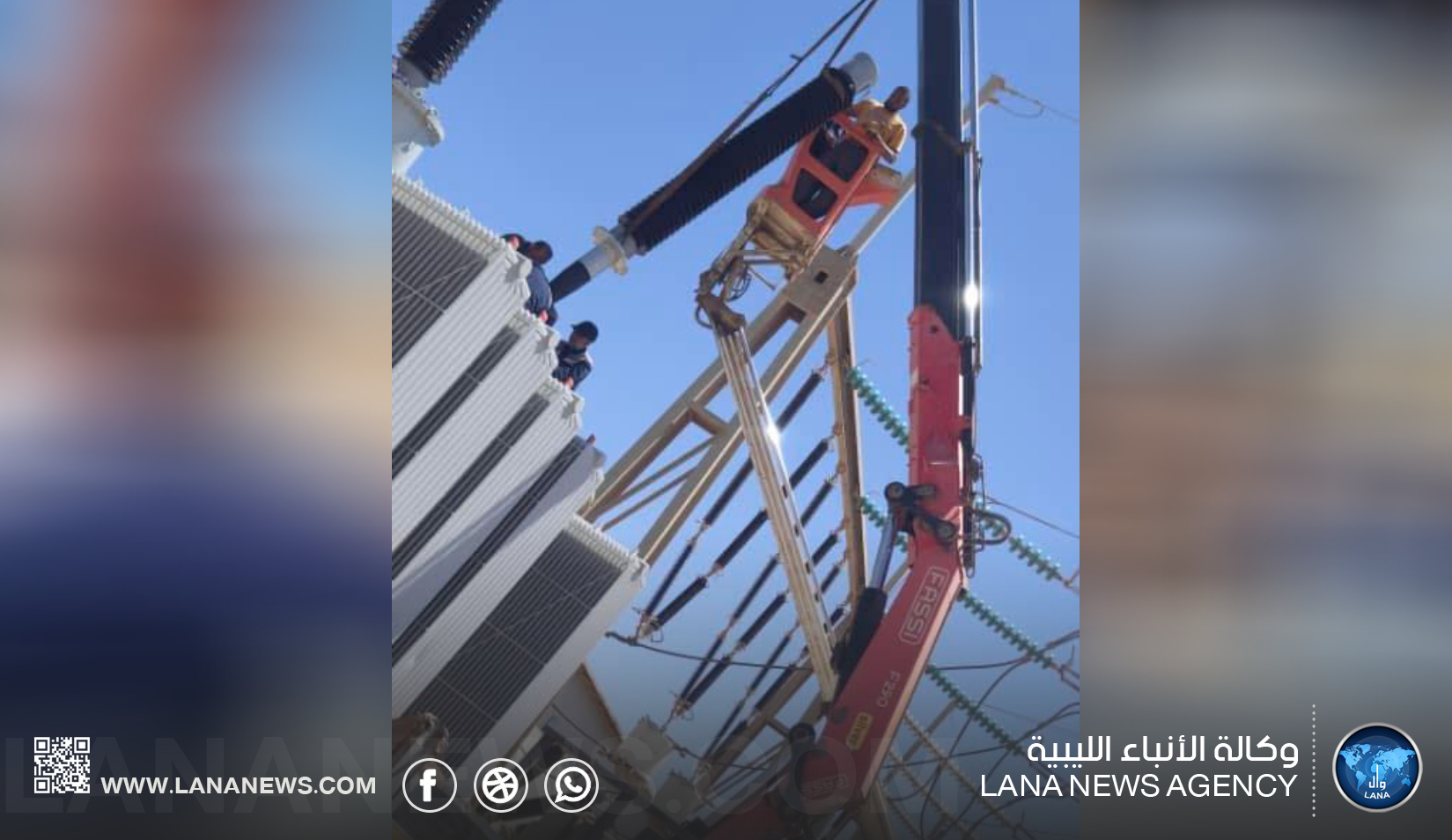

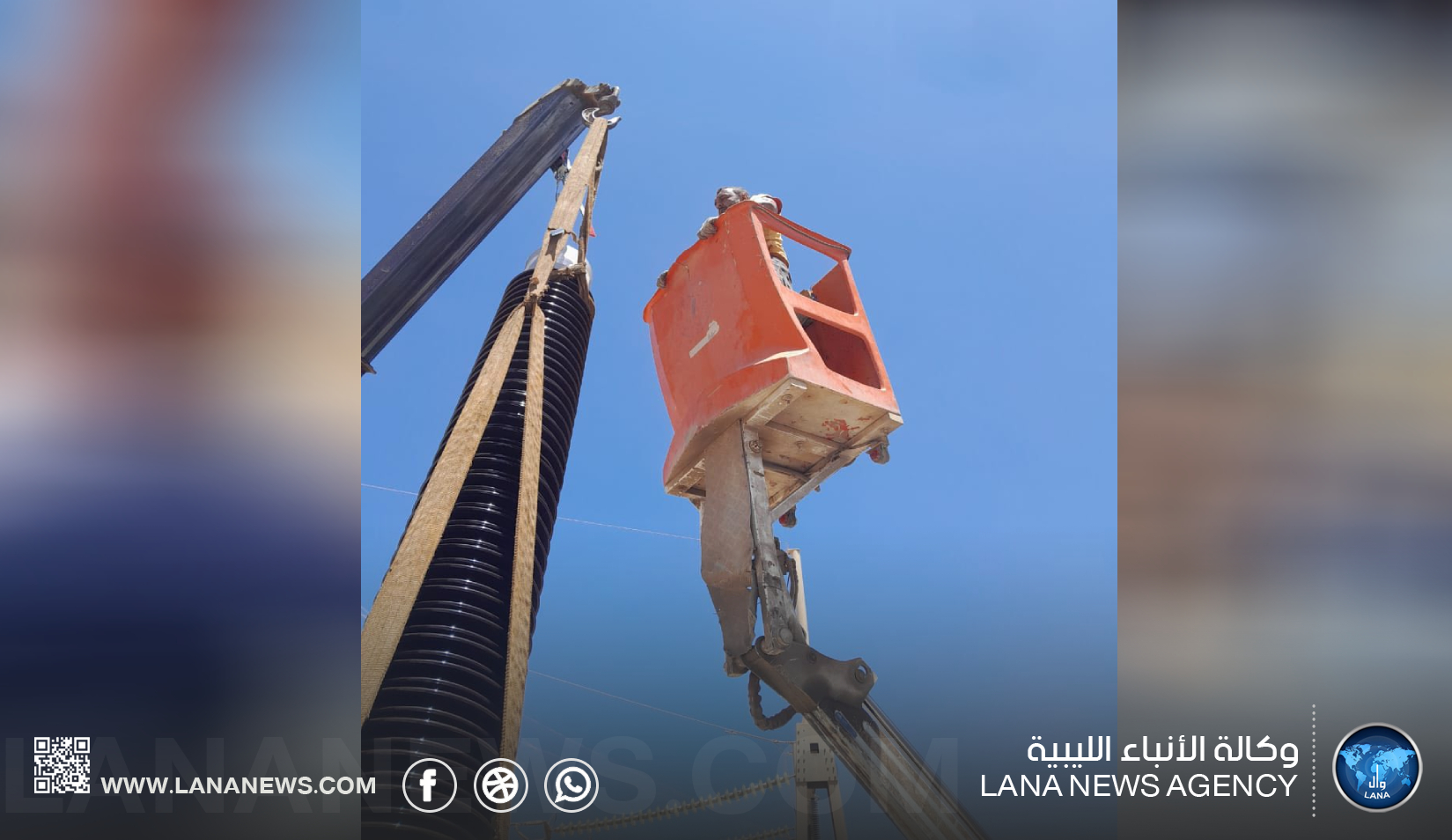

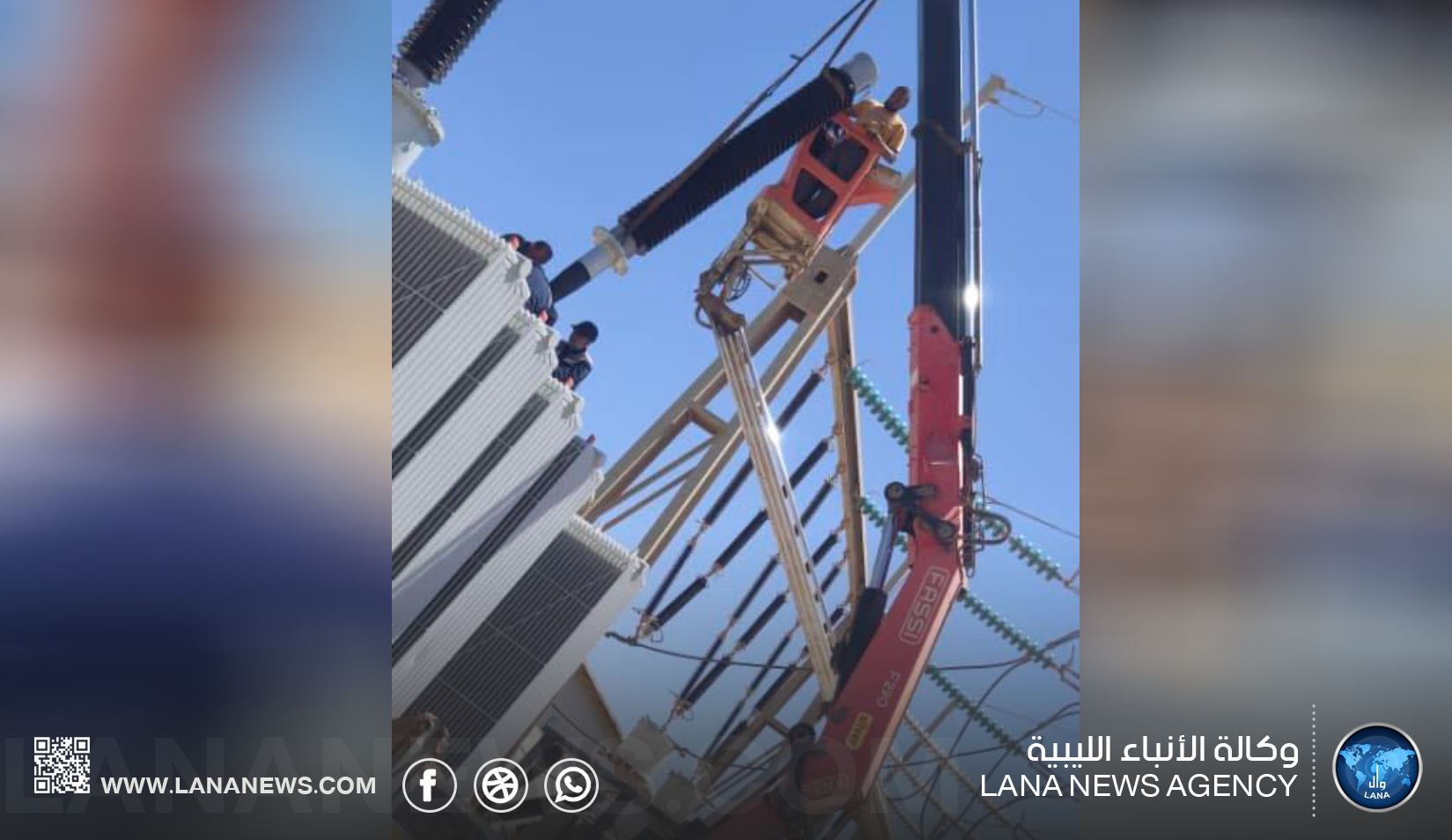

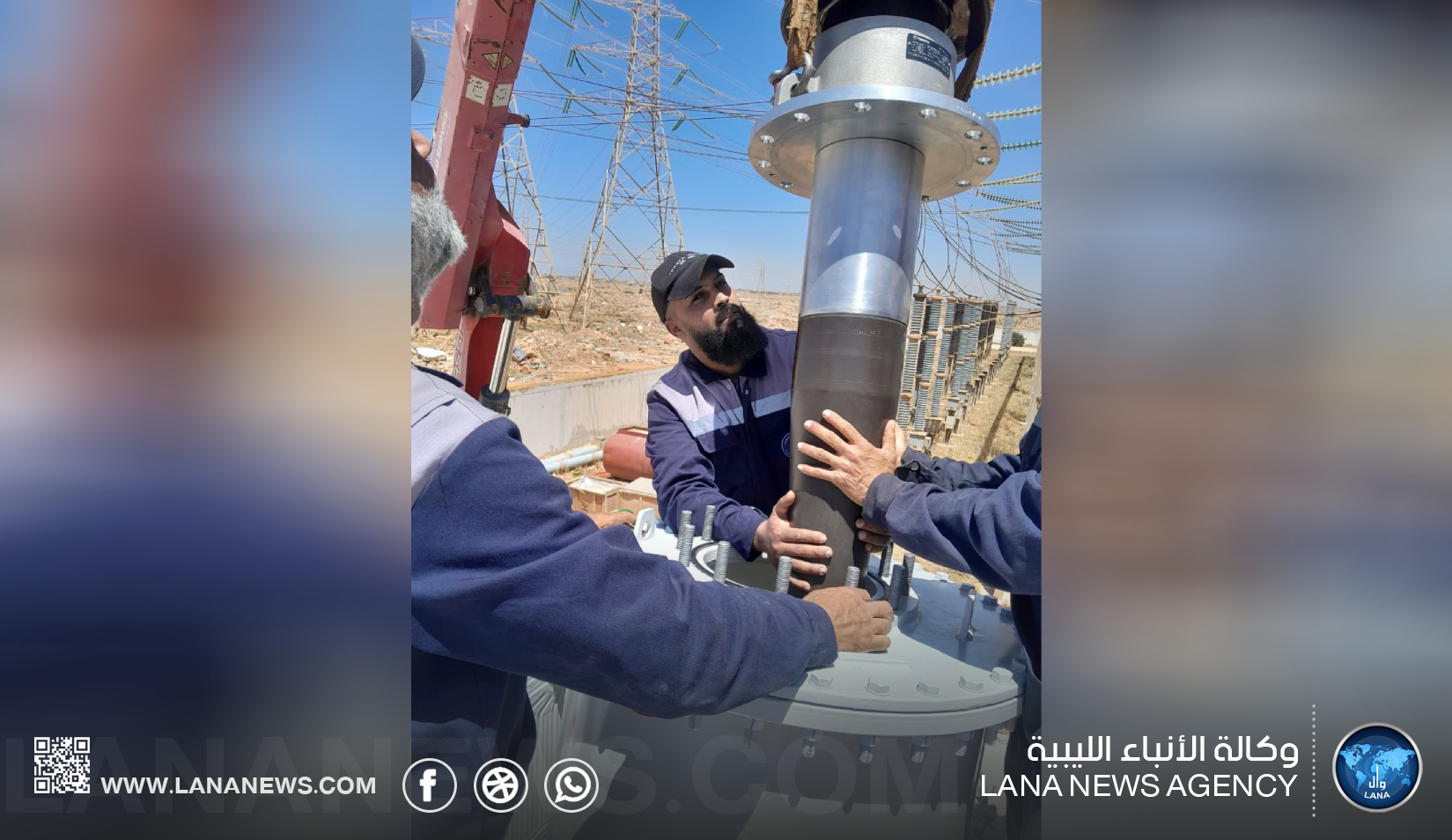

وأنجزت الفرق الفنية التابعة لدائرة التركيبات الشرقية للجهد الفائق الجزء الأكبر من أعمال تركيب ملحقات المحول، التي شارفت على الاكتمال، على أن تتبعها عمليات تعبئة المحول بالزيت وإجراء الاختبارات الفنية والتشغيلية اللازمة، تمهيدا لدخوله الخدمة خلال الفترة المقبلة.
كما تتضمن المرحلة القادمة تنفيذ أعمال تركيب خلية المحول الجديد وبرج الاستقبال، إلى جانب استكمال حزمة الاختبارات الفنية المطلوبة، بما يضمن جاهزية المحول للعمل وفق المعايير المعتمدة.
وتكتسب هذه الأعمال أهمية خاصة في ظل اعتماد محطة القوارشة حاليا على محول واحد فقط، بالتزامن مع الزيادة الملحوظة في الأحمال الكهربائية واتساع نطاق المناطق المستفيدة من تغذيتها، الأمر الذي تسبب في ضغط كبير على مكونات الشبكة وارتفاع احتمالات الأعطال والانقطاعات. (الأنباء الليبية) س خ.
